"UNSER GRÖßTER AUFWAND WAR DIE PLANUNG UND KOMMUNIKATION MIT ALLEN BETEILIGTEN."

Abriss Stromzentrum in London

ABRISS Projekte | Abriss Stromzentrum

Barking Power Station war früher eine Anlage von Kraftwerken in East London. Nach dem Abriss der Kohlekraftwerke in den 1980er Jahren wurde zwischen 1992 und 1995 ein Gaskraftwerk in Betrieb genommen. 2014 hat der Betreiber auch beschlossen, diese Anlage weitgehend zu schließen; Aufgrund der stark gestiegenen Gaspreise war die Anlage nicht mehr rentabel. Der Abriss begann im Jahr 2018. Mit Konservierung der Gasturbinen zur Wiederverwendung.

Die Gasturbinen waren mit Heat Recovery Steam Generators (HRSG-Einheiten) ausgestattet. Ein System, das auf zwei Arten Energie erzeugt: Die Gasturbine, die einen Generator antreibt, und die heißen Abgase aus der Turbine, die Dampf erzeugen, und die eine Dampfturbine antreiben.

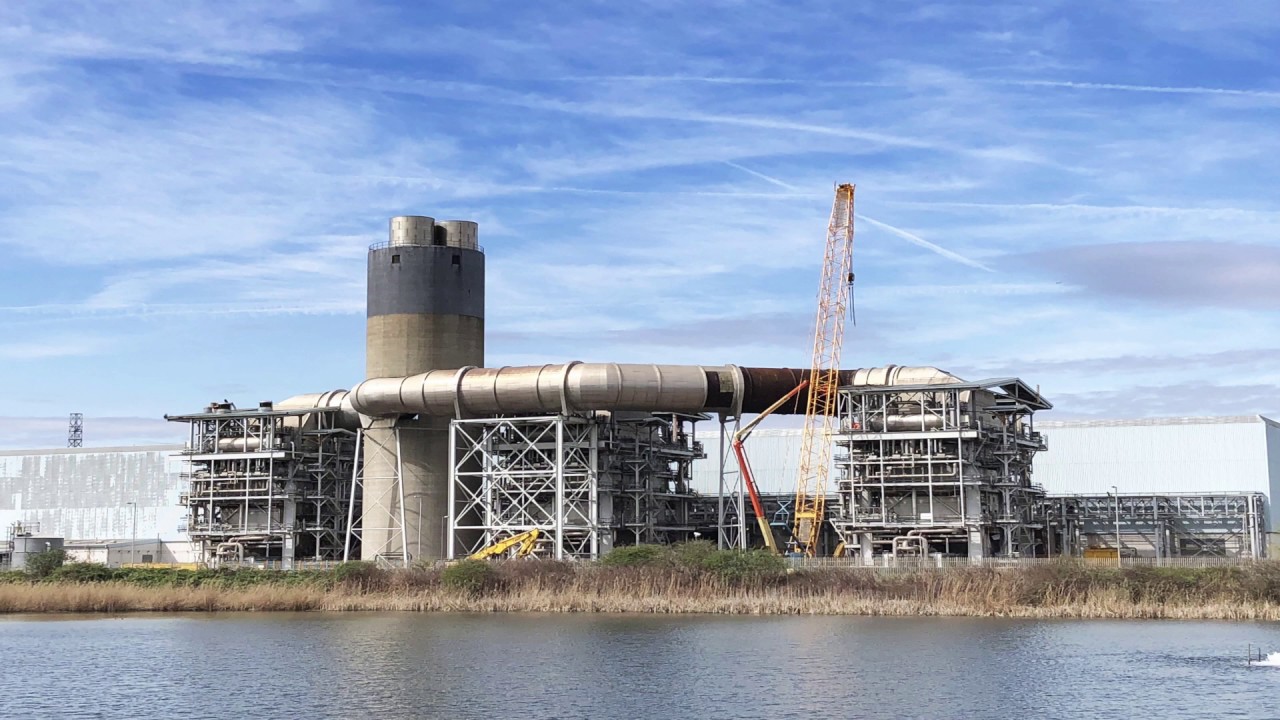

DDM wurde beauftragt, die fünf HRSG-Einheiten sowie zwei 55 Meter hohe Betonschornsteine abzureißen. Mit einem erschwerenden Faktor: Barking war von einer gefährdeten Nachbarschaft umgeben: von dem Automobilhersteller Ford, der wichtigsten und verkehrsreichsten Autobahnen in London und dem weniger als zehn Kilometer entfernten London City Airport.

“Unser größter Aufwand war daher die Planung und Kommunikation mit allen Beteiligten ", sagt Projektleiter Dave Straker. „Die Sicherheit für Ford, die Autobahn und den Flughafen musste natürlich maximal gewährleistet werden - und die Unannehmlichkeiten auf ein Minimum. Die kritische Arbeit, nämlich der Abbruch der Betonschornsteine, konnte nur zu einem bestimmten Zeitpunkt außerhalb der Geschäftszeiten durchgeführt werden. Das war Sonntag, 28. Oktober 2018, um 7 Uhr morgens. Ford war geschlossen, die Autobahn war für vier Stunden für den gesamten Verkehr gesperrt und der Flughafen von Samstagnachmittag bis Sonntagnachmittag geschlossen. Dank der Verwendung von präzise platzierten Sprengstoffen stürzten die Schornsteine kontrolliert ein. "

Die Arbeit wurde sechs Wochen nach diesem Zeitpunkt am besagten Sonntag beendet. Sicher, zeitnah und ohne Probleme.

ABRISS

Lage

London, Großbritannien

Einsatz

  • - 15 spezialisten
  • - 2 Abbruchkräne 500T
  • - 2 Abbruch bagger 50-70T
  • - Verschiedene Hebekräne

Größe

5 HRSG-units abgerissen
55 meter hohe Betonschornsteine

Projektdauer

10 Monate

DEMOLITION

ENGINEERING

MATERIAL AND WASTE HANDLING


Projektvideo ansehen

Sicherheit hat für uns oberste Priorität.

Die Orientierung an Health, Safety, Environment and Quality ist ein Prozess, der niemals abgeschlossen ist. Deshalb arbeitet DDM ständig an Verbesserungen in allen diesen Punkten, um das Sicherheitsniveau immer weiter zu erhöhen.
Lesen Sie mehr
